4月8日,±420千伏施州换流站2025年度检修工作圆满完成。此次检修历时7天,变电施工分公司以高标准、严要求推进各项任务,为华中地区电网安全稳定运行和迎峰度夏电力保供奠定坚实基础。

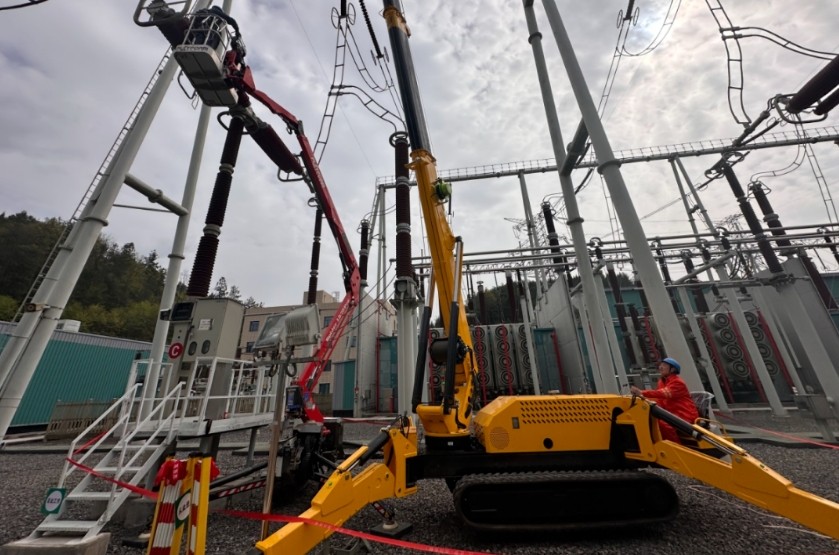

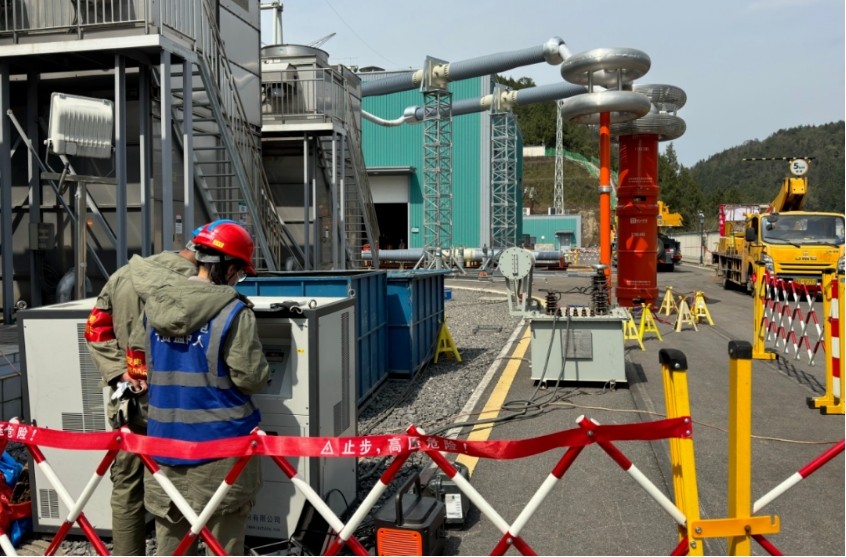

本次检修自4月2日启动,是分公司开年以来承接的第三个换流站的大型检修项目。面对时间紧、任务重的挑战,公司在完成龙泉换流站检修后,迅速组织近200名参检人员转战施州站,投入25吨吊车4台、升降车7台、升降平台14台等大型机械设备,全面铺开4个作业面。检修期间累计完成200余台(套)设备检修及试验,涵盖双单元启动回路、阀厅设备、联络变及进线设备等重点区域,实施特殊性检修7项、技改大修1项、隐患治理15项、消缺7项,实现隐患100%闭环治理。

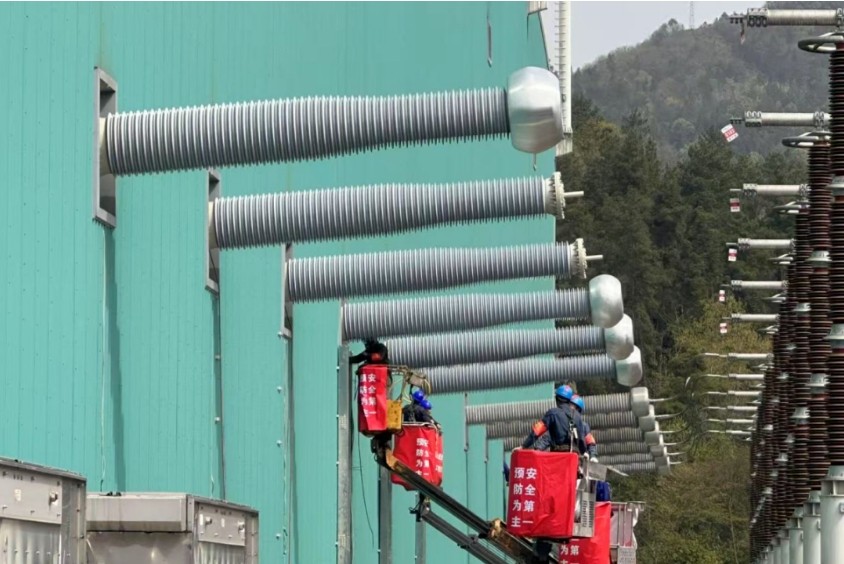

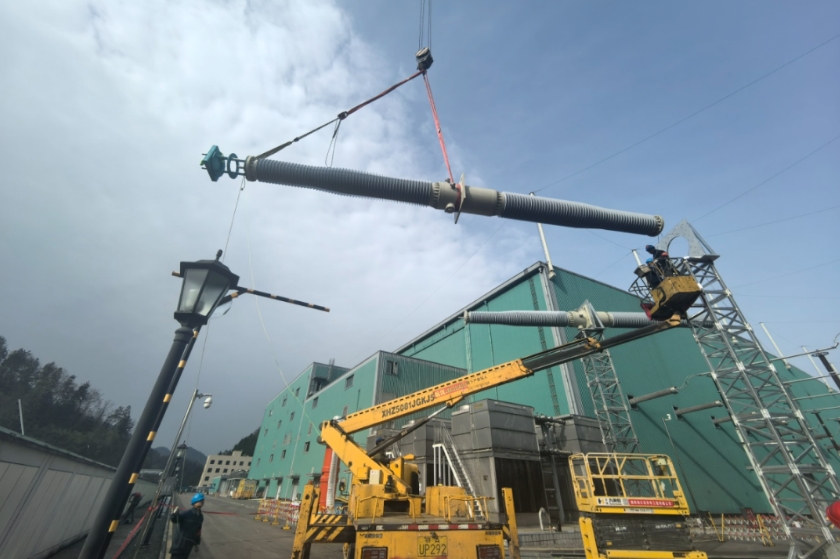

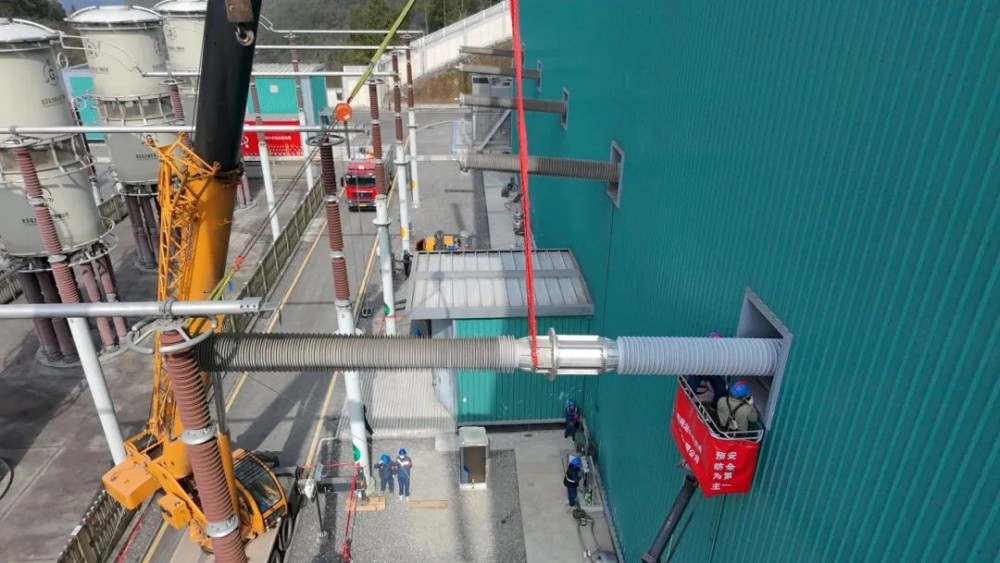

针对单元二渝侧6台穿墙套管更换这一关键技改项目,分公司创新采用“前置施工”模式,提前完成基础施工、电缆敷设及耐压试验等环节,为停电窗口期节省宝贵时间。施工期间,面对首日工作票延迟至16时开工的突发情况,项目部科学调配资源,组织人员昼夜轮班奋战,仅用3天便抢回进度,确保技改任务按期完成。
分公司坚持“安全为基、质量为本”理念,建立全过程管控机制。现场设置安全监督专员,每日巡查作业面,严查人员违章行为及设备操作风险。现场施工人员通过机械化施工手段,提升检修工艺标准化水平。同时细化质量责任清单,将监督范围延伸至工器具使用、工艺标准执行等环节,确保检修“零缺陷”交付。
作为西南水电外送的重要枢纽,本次检修的顺利完成,进一步提升了设备健康水平和输送能力,为华中、西南电网互联互通及区域经济发展注入强劲动能。
